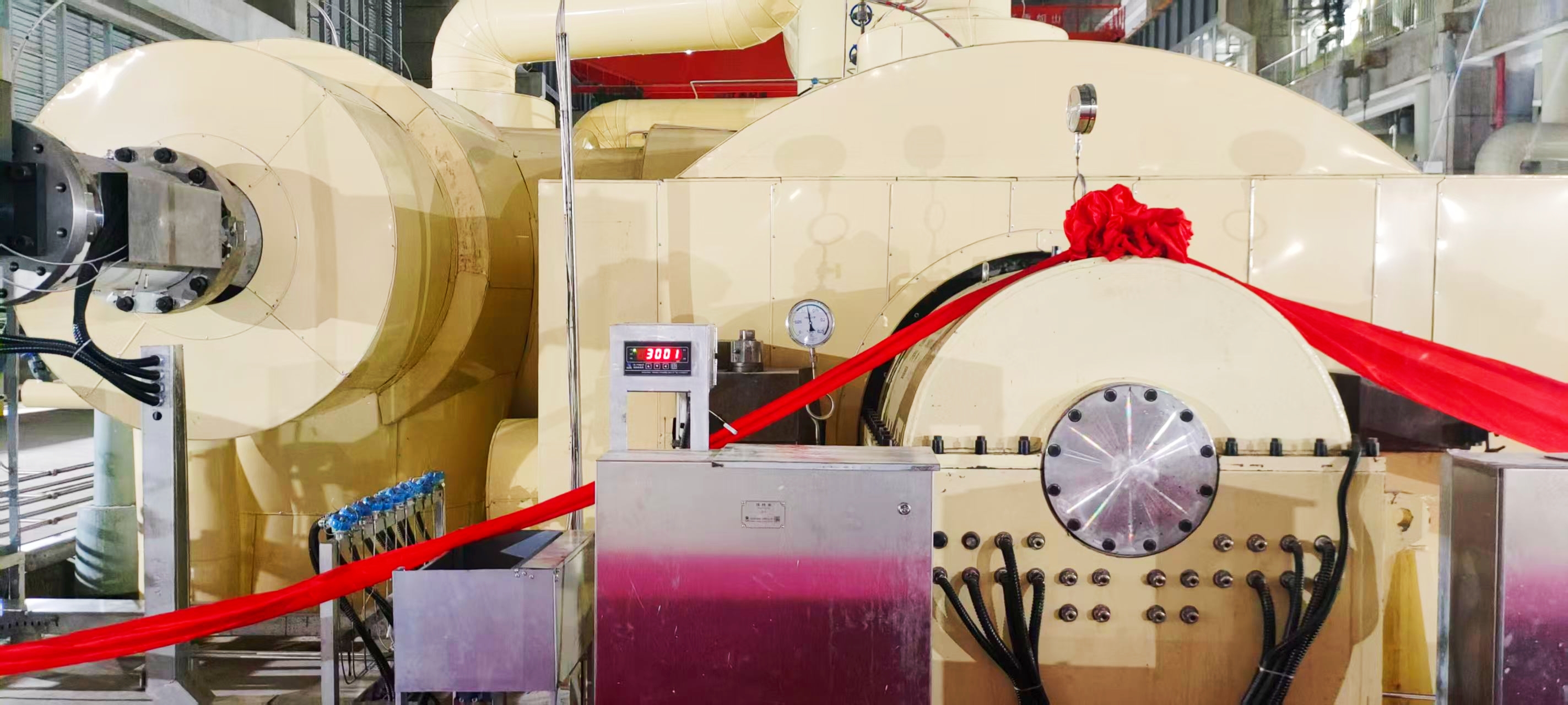

公司盘南项目2号机组汽轮机冲转一次成功 | ||||||
| ||||||

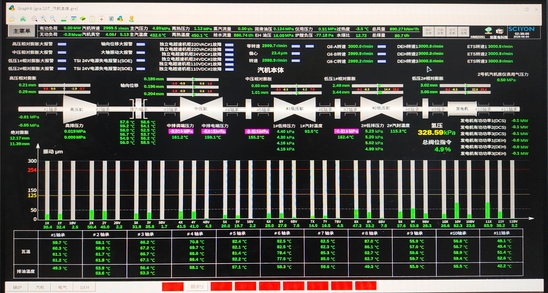

6月4日2时36分,盘州发电公司盘南2×660MW低热值煤资源综合利用发电项目2号机组汽轮机首次冲转一次成功,机组平稳升至3000r/min额定转速并保持稳定运行,标志着2号机组正式进入整套启动试运核心阶段,为后续机组并网及168小时满负荷试运行奠定了基础。 汽轮机稳定维持额定转速是火电机组并网发电的核心前置条件,更是核验设备安装、调试成效的关键环节。为实现冲转一次成功,盘州发电公司多次组织参建各方及相关单位探讨拟定调试方案,细化操作流程,全面梳理系统条件,严格落实各项检查确认和技术交底,深入排查研判设备状态,确保各系统满足冲转要求。2个多小时冲转期间,盘州发电公司组织多方人员全程跟踪监控设备运行状态、蒸汽品质等关键环节和指标,有力保障了2号机组平稳通过低速检查、中速暖机、高速稳定等关键节点,顺利达到额定转速3000转/分钟并保持稳定运行。 经多方联合检查确认,机组各系统运行平稳、安全、可靠,未发现任何设备故障、泄漏、保护动作等异常情况,2号汽轮机偏心度、轴振、轴温、真空、油压等各项运行参数全部优良达标。 | ||||||
